Đ Án Tt Nghip Khoa Xây Dựng Cầu Đường
SVTH: Nguyn Đình Ninh- Lp 02X3B. Trang 176
CHƯƠNG 3
THIẾT KẾ TỔ CHỨC THI CÔNG CỐNG
3.1. GIỚI THIỆU CHUNG:
Cống nằm trên nền đp hoàn toàn nên được thi công trước nền đường. vị trí
đặc cống mùa khô không có nước chảy nên xem như thi công trên khô, mựcớc
ngầm ở sâu nên không nh hưởng đến hố móng công trình.
Cống thi công trên đoạn tuyến thi công cống tròn BTCT 1Ø175 để thoát nước
t thượng lưu đổ về lưu vực tại KM1+700 có các đặc điểm sau:
+ Đường kính trong của cống : 175cm
+ Chiều dày thành cống : 16cm
+ Chiều dài cống : 13m
+ Số đốt cống : 13
+ Độ dốc dọc tự nhiên ti vị trí đặc cống : 4,7%
+ Cống loại 1 không áp.
3.2. XÁC ĐỊNH TRÌNH TỰ THI CÔNG:
Đối với cống tròn BTCT bán lắp ghép ta có trình tự thi như sau:
1. Định vị tim cống.
2. San dọn mặt bằng thi công cống.
3. Đào đất móng cống.
4. Vận chuyển vật liệu y dựng cống.
5. Làm lớp đệm tường đầu, tường cánh.
6. Xâyng tường đầu, tường cánh.
7. Làm móng thân cống.
8. Vận chuyển ống cống.
9. Lắp đặt ống cống.
10. Làm mối nối, lớp phòng nước.
11. Lắp dựng ván khuôn để đổ bêng tường đầu, tường cánh:
12. Xâyơng đầu, tường cánh, đổ bê tông c định ống cống.
13. Đào móng gia cố thượng hạ lưu.hố chống xói.
Click to buy NOW!
P
D
F
-
X
C
h
a
n
g
e
V
i
e
w
e
r
w
w
w
.
d
o
c
u
-
t
r
a
c
k
.
c
o
m
Click to buy NOW!
P
D
F
-
X
C
h
a
n
g
e
V
i
e
w
e
r
w
w
w
.
d
o
c
u
-
t
r
a
c
k
.
c
o
m
Đ Án Tt Nghip Khoa Xây Dựng Cầu Đường
SVTH: Nguyn Đình Ninh- Lp 02X3B. Trang 177
14. Làm lớp đệm gia cố thượng hạ lưu.
15. Xây phn gia cố thượng hạ lưu và h chống xói.
16. Tháo dván khuôn
17. Đắp đất trên cống bng thủ công.
3.3.C ĐỊNH K THUẬT THI CÔNG.
- ng việc khôi phục vị trí cng ta dùng nhân công sử dụngy trắc đạt để
xác định.
- Công tác san dọn mặt bằng dùng kết hợp cả nhân công và y ủi để san dọn.
- Các công việc đào đất làm móng sử dụng nhân công bậc 3/7.
- Công tác
3.4.XÁC LẬP CÔNG NGHỆ THI CÔNG.
3.4.1. Định vị tim cống.
Để khôi phục vtrí cống trên thực địa ta dùng các máy trc đạc để xác định
vị tí của tim cng và phạm vi của công trình cống.
3.4.2. San dn mặt bằng thi công cống.
Công tác san dọn mặt bằng ta đã thi công ở phần công tác chuẩn bị.
3.4.3. Đào đất móng cng.
Công tác đào móng thân cống được tiến hành bằng nhân công nhm tránh phá
hoại kết cấu tự nhiên ca đất.
3.4.4. Vận chuyển vt liệu xây dựng cống.
Các loi vật liệu y dựng cng được vận chuyn từ nơi cung cấp đến địa điểm
thi công bằng ôtô Huyndai.15T.
3.4.5. Làm lớp đệm tường đầu, tường cánh.
Sau khi đào hố móng đúng với kích thước cao độ thiết kế, ta cho nhân công sử
dụng xe rùa vận chuyển cấp phối đá dăm ở bãi vật liệu đến để làm lớp đệm.
3.4.6. Xây móng tường đầu, tường cánh.
Móng tường đầu tường cánh đổ tại chỗ bằng bêtông xi măng M15. Bêtông được
trộn bằng y trộn S-739 dung tích thùng 250 lít được công nhân sử dụng xe
rùa vn chuyển đến để đổ móng tường đầu, tường cánh.
3.4.7. Làm móng thân cống.
Click to buy NOW!
P
D
F
-
X
C
h
a
n
g
e
V
i
e
w
e
r
w
w
w
.
d
o
c
u
-
t
r
a
c
k
.
c
o
m
Click to buy NOW!
P
D
F
-
X
C
h
a
n
g
e
V
i
e
w
e
r
w
w
w
.
d
o
c
u
-
t
r
a
c
k
.
c
o
m
Đ Án Tt Nghip Khoa Xây Dựng Cầu Đường
SVTH: Nguyn Đình Ninh- Lp 02X3B. Trang 178
Ø
175

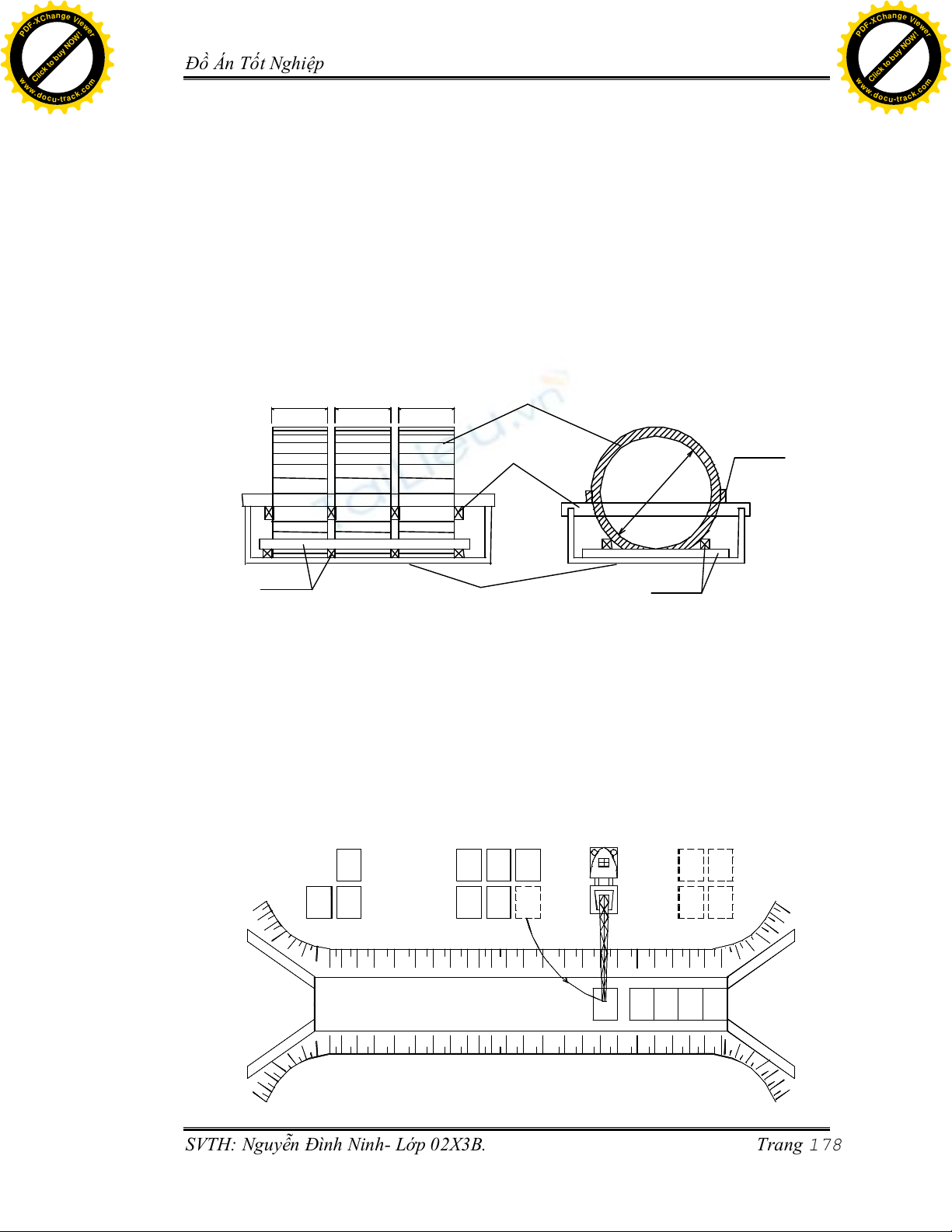

1m 1m 1m ÄÚng cäúng BTCT
Gäù giàòng
Thuìng xe
Gäù âãûm
Gäù âãûm
Hçnh 3.1 Cäú âënh caïc âäút cäúng troìn âàût nàòm tn thuìng xe
Gäù âãûm
Sau khi đào hố móng đúng với kích thước và cao độ thiết kế, ta cho nhân công
sdụng xe rùa vn chuyển cấp phối đá dăm Dmax= 37,5 bãi vật liệu đến đlàm
lp móng thân cống.
3.4.8. Vận chuyển ống cng.
Các ống cống được sản xuất ở nghiệp cách công trình 15km
Sdụng ôHyundai 15T để vận chuyển ống cống với cống Ø175 ta đặt nằm
trên thùng xe mỗi chuyến chđược 3 đốt cống. Để bốc dỡ ống cng lên xung
xe ta dùng ôtô cần trục. Sơ đồ xếp đặt các đốt cống trong thùng xe như hình.3.1.
- Đcho ống cống khỏi bvỡ trong quá trình vận chuyển cần phải chèn đệm và
chằng buộc cẩn thận.
3.4.9. Lp đặt ống cống.
Các ống cống sau khi vận chuyển đến công trình được b trí trên bãi đất dọc
theo h móng có chừa các dãi rộng 3m đcần trục đi lại trong quá trình bốc dvà
lắp đặt ống cống. Các đt cống ở công trình được bố trí như ở hình 3.2.
Haû læu
Thæåüng læu
1234
5
Så âäú cáøu làõp äúng cäúng
10
9
4
3
2
1
8
7
6
513
12
11
Click to buy NOW!
P
D
F
-
X
C
h
a
n
g
e
V
i
e
w
e
r
w
w
w
.
d
o
c
u
-
t
r
a
c
k
.
c
o
m
Click to buy NOW!
P
D
F
-
X
C
h
a
n
g
e
V
i
e
w
e
r
w
w
w
.
d
o
c
u
-
t
r
a
c
k
.
c
o
m
Đ Án Tt Nghip Khoa Xây Dựng Cầu Đường
SVTH: Nguyn Đình Ninh- Lp 02X3B. Trang 179
Hình 3.2. sơ đồ lắp đặt ng cống bằng cần trục
3.4.10. Làm mi nối, lớp phòng nưc.
Công tác này tiến hành bằng thủ công.
3.4.11. Lp dựng ván khuôn để đổ bêtông tường đầu, tường cánh:
Công tác lắp dựng ván khuôn được công tác lắp dựng theo đúng hình dạng và
kích thước thiết kế.
3.4.12. Xây tương đầu, tường cánh, đổ bê tông cố định ống cống.
Sau khi lắp ván khuôn đúng với hình dng và kích thước thiết kế ta tiến hành đổ
bêtông tường đầu, tường cánh.
Đổ bêtông cđịnh ống cng để ống cống không bxê dch qua lại. Bêtông đưc
trộn bằng máy trộn S-739 dung tích thùng 250l được công nhân sử dụng xe
rùa vn chuyn đến để đổ.
3.4.13. Đào móng gia cthượng hạ lưu.
Công tác đào móng gia cthượng hlưu cống được tiến hành bằng nhân công
nhằm tránh phá hoi kết cấu tự nhiên của đất.
3.4.14. Làm lớp đệm gia cố thượng hạ lưu.
Sau khi đào hố móng đúng với kích thước cao độ thiết kế, ta cho nhân công s
dụng xe rùa vận chuyn cấp phối đá dăm ở bãi vật liệu đến để làm lớp đệm.
3.4.15. Xây phn gia cố thượng hạ lưu.
Xây phần gia c thượng hlưu bằng bêtông xi măng M15 đá 20x40. Công tác
này được thi công như móng tường đu, tường cánh. Hố chống xói được làm bằng
đá hộc xếp khan. Công tác này dùng nhân công vận chuyển đá hộc từ bãi vật liệu để
thi công.
3.4.16. Tháo dỡ ván khuôn.
Sau khi hoàn thành các hạng mục cống ta tiến hành cho nhân công tháo dván
khuôn để chuẩn b đắp đất trên cống.
3.4.17. Đắp đất trên cng bằng thủ công.
Click to buy NOW!
P
D
F
-
X
C
h
a
n
g
e
V
i
e
w
e
r
w
w
w
.
d
o
c
u
-
t
r
a
c
k
.
c
o
m
Click to buy NOW!
P
D
F
-
X
C
h
a
n
g
e
V
i
e
w
e
r
w
w
w
.
d
o
c
u
-
t
r
a
c
k
.
c
o
m
Đ Án Tt Nghip Khoa Xây Dựng Cầu Đường
SVTH: Nguyn Đình Ninh- Lp 02X3B. Trang 180
256
205
99
77
292
178
107
20
60
50
20 106
164
101
205
50
324
283
60
105
Đắp đất trên cống được thi công bằng thcông đắp đối xứng mỗi lớp dày 20cm,
đầm chặt bằng đầm cóc cho đến khi đạt cao độ cần thiết cách đỉnh ng cống là
0,5m, brộng đất đắp rộng hơn mép cống về mỗi phía là 2d (d đường kính ng
cống).
3.5.XÁC ĐỊNH KHỐI LƯỢNG CÔNG TÁC.
3.5.1.Khôi phục vị trí cống và san don mt bằng:
Công tácy ta kết hợp làm luôn trong công tác chuẩn bị.
3.5.2.Khối lượng vật liệu cần để y dựng cống:
đây, ta sẽ tính khối lượng các hạng mục y dựng cống sau đó suy ra khối
ợng từng loại vật liệu cần thiết để xây dựng cống ghi ở bảng 3.3.3.
3.5.3.Tường đầu:
Thựơng lưu, h lưu, tường đầu đu có kích thước như sau:
161
311
105
30
85
175
620
90
290
105
90
20 57
221
25
175
16
Hình 3.3.3:Kích thước tường đầu
Móng tường đầu: V= 1,61.0,9.6,20= 8,98m3
Tường đầu: V= (2,90.2,21+2.0,5.0,75.2,21)0,63 – 3,14.1,91.0,63= 1,30m3
3.5.4.Tường cánh:
